Электромонтаж – комплекс инженерно-технических мероприятий по созданию, модернизации и интеграции электрических сетей. В 2026 году реализация проектов жестко регламентирована ПУЭ 7-го издания, ГОСТ Р 50571.5.52-2011 и ГОСТ 31565-2012 (пожарная безопасность кабельной продукции). Ввод объекта в эксплуатацию требует прохождения электролаборатории с выдачей технического отчета.
Расширенный перечень регламентных работ включает:
Московский фонд недвижимости, включая новостройки от ПИК, Самолет и Донстрой, требует адаптации схем питания под монолитно-каркасную специфику. Расчет расчетной мощности и токов ведется с учетом энергоемкости встраиваемой бытовой техники.
Стандарты реализации услуги:
Электрификация загородных объектов Московского региона сопряжена с процедурами технологического присоединения к сетям компании «Россети Московский регион» и подписанием актов с АО «Мосэнергосбыт».
Этапы реализации:
| Узел электросети | Инструмент/материал | Метрика контроля/норматив |
|---|---|---|
| Токоведущие скрутки | Пресс-клещи гидравлические, гильзы ГМЛ | Отсутствие температурных аномалий выше 50°C (замер тепловизором) |
| Целостность линий | Мегаомметр цифровой | сопротивление изоляции от 0.5 МОм при подаче тестового напряжения 1000 В |
| Контакты в щите автоматики | Динамометрическая отвертка | Момент затяжки 2.0 - 2.5 Нм (согласно паспорту завода-изготовителя) |
Результат. Полный перевод 3-комнатной квартиры в домах старомосковского фонда (серия П-44) с двухпроводной алюминиевой схемы питания (TN-C) на безопасную трехпроводную медную схему (TN-S). Собрано 12 розеточных групп повышенной надежности. Объект сдан Жилищной инспекции за 6 рабочих дней.

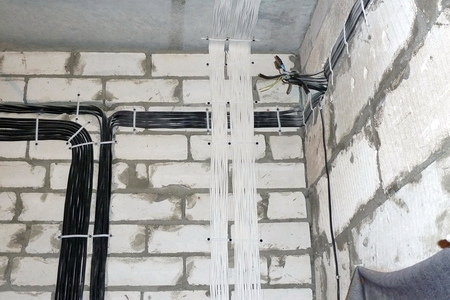

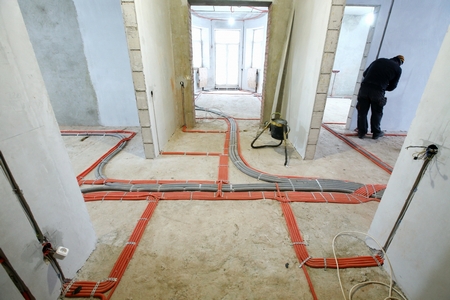

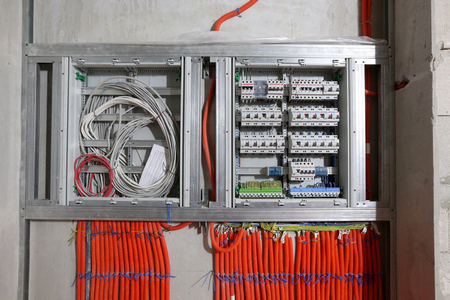

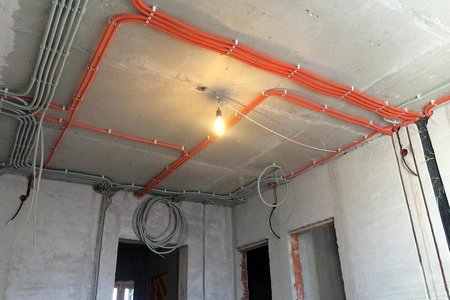

Как мы его получили. Демонтированы старые алюминиевые трассы. Горизонтальная разводка новых кабелей проведена по черновому потолку в гофротрубах ПВХ, вертикальная — строго перпендикулярными опусками в штробах. В санузле смонтирована шина коробки уравнивания потенциалов (КУП). В электрощите реализовано разделение PEN-проводника, установлены ВДТ с дифференциальным током 30 мА для общих розеток и 10 мА для стиральной машины и бойлера. Коммутация выполнена гильзами с защитой термоусадкой клеевого типа.
Что не сработало. Изначальный план заказчика предполагал протяжку нового медного кабеля через технологические пустоты в железобетонных стеновых панелях для экономии на штроблении. На практике каналы оказались заблокированы строительным мусором (распространенный дефект серии П-44). Попытка пробить засор или использовать жесткую стальную протяжку приводила к сдиранию изоляции с кабеля ВВГнг-LS. Решение было оперативно изменено - мы полностью отказались от использования старых внутрипанельных пустот в пользу независимой геометрии трасс по потолку, что гарантировало 100% целостность изоляции и механическую защиту.
Бюджет формируется на основе детального инженерного расчета. Ключевые переменные в смете:
К работам привлекаются инженеры с квалификационной группой по электробезопасности не ниже III. Все скрытые этапы (заделка гофры, фиксация кабеля в штробах, опрессовка соединений) актируются, заказчик получает на руки официальный акт освидетельствования скрытых работ. Сдача объекта закрывается техническим отчетом зарегистрированной электролаборатории — это гарантия успешного прохождения любых проверок со стороны энергонадзора и управляющих компаний.
